Почему на обещанную TBEA школу потратили еще 100 млн сомов из бюджета

Китайская компания ТВЕА на строительство школы в Кыргызстане выделила грант в размере 2 миллиона долларов. Но этих средств хватило только на фундамент и каркас, для окончания строительства пришлось израсходовать еще сотню миллионов сомов из столичной казны.
Подписывайтесь на Sputnik в Дзен

Китайская компания ТВЕА занималась не только модернизацией Бишкекской ТЭЦ. В рамках договора она обещала построить школу в столичном жилмассиве "Калыс-Ордо" на грантовые 2 миллиона долларов.

Оцените школу под Бишкеком за 3,5 млн долларов! Впечатляющее видео

Распоряжение о строительстве учебного заведения за счет гранта правительство издало еще в 2014 году.

Нацэнергохолдинг не будет комментировать ситуацию с ТЭЦ до конца следствия
После этого мэрия Бишкека заключила с ТВЕА меморандум, по которому китайская компания сама выбирала подрядчика и составляла смету. В 2015 году строительством, по выбору ТВЕА, занялась компания "Альто групп", которая обещала возвести объект за четыре месяца. Однако она так и не смогла завершить стройку, и китайская компания расторгла с ней договор и наняла другого подрядчика — "Главстрой". Но и он не достроил объект, и уже третий по счету договор был заключен с "Айкол Строй", которая завершила строительство школы. Таким образом, объект был сдан в эксплуатацию только в 2017 году.

Редакция Sputnik Кыргызстан выяснила подробности этого проекта и связалась с участниками стройки.

Директор "Айкол Строй" Сейиткан Алиев рассказал, что ему предложили завершить строительство школы, когда от 2 миллионов долларов оставалось всего 759 тысяч.

"Там стоял только каркас. В связи с этим завершить строительство на оставшиеся 759 тысяч долларов было невозможно. Поэтому я поставил условие, чтобы выделили дополнительные средства. Мэрия пообещала недостающие 104 миллиона сомов выделить из городского бюджета. Перед началом работ из столичной казны на наш счет перевели 91 миллион сомов. Тогда ГКНБ взялся за проверку, а Генеральная прокуратура возбудила уголовное дело", — рассказал Алиев.

Надзорный орган обвиняет "Айкол Строй" в том, что она не завершила строительство на выделенные китайской компанией 759 тысяч долларов, а в сговоре с сотрудниками Управления капитального строительства при Бишкекской мэрии и Управления финансов получила из бюджета дополнительно 91,5 миллиона сомов. Сейчас идут следственные мероприятия

Как говорится в информации, распространенной Генеральной прокуратурой, строительство школы должно было завершиться исключительно на средства, выделенные китайской компанией.

На что израсходовали 2 миллиона долларов

Как сообщил глава Управления капитального строительства мэрии Сталбек Омурканов, первый подрядчик, "Альто Групп", согласно договору, получил авансом 1 миллион долларов.

Начальник Общественно-государственного управления капитального строительства мэрии Бишкека Сталбек Омурканов

"Они обещали построить школу за четыре месяца. Но за год строительство не сдвинулось с места. Мы стали судиться с ними и отказались от услуг "Альто Групп", — рассказал Омурканов.

По его словам, следующий подрядчик "Главстрой" сообщил, что нужны деньги для закупки материалов.

"ТВЕА перечислило им 288 600 долларов. Стройкомпания заверила, что завершит работы к 1 сентября 2016 года. Но объект опять недостроили. Появился только каркас", — сказал глава Управления капитального строительства.

Он добавил, что ТВЕА на консультантов и технический контроль из 2 миллионов израсходовала 12 тысяч долларов.

1 / 5

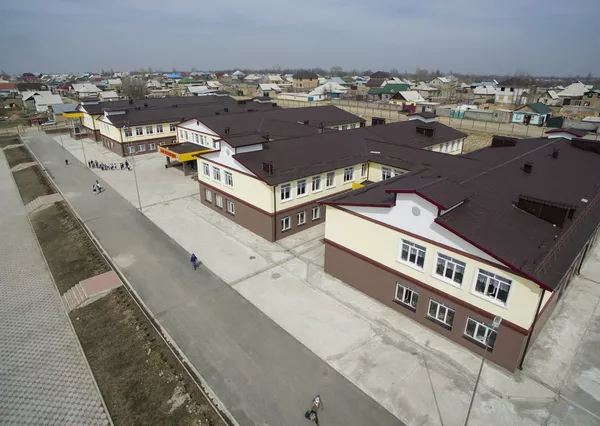

Вид на школу №86 в жилмассиве "Калыс-Ордо"
2 / 5
Китайская компания ТВЕА на строительство школы в Кыргызстане выделила грант в размере 2 миллиона долларов.
3 / 5
Но этих средств хватило только на фундамент и каркас, для окончания строительства пришлось израсходовать еще сотню миллионов сомов из столичной казны.
4 / 5
Китайская компания ТВЕА занималась не только модернизацией Бишкекской ТЭЦ.
5 / 5
В рамках договора она обещала построить школу в столичном жилмассиве "Калыс-Ордо" на грантовые 2 миллиона долларов.

Когда фундамент и каркас стали дороже 1 миллиона долларов

Директор третьего подрядчика — предприятия "Айкол Строй"— Алиев также сообщил, что ему достались фундамент и каркас. Больше никаких работ произведено не было.

Проще говоря, "Альто Групп" и "Главстрой" на фундамент и каркас израсходовали 1 миллион 288 тысяч 600 долларов.

"Мы клали кирпич, делали электромонтаж, короче, произвели все необходимые для завершения работы. Так как работы было много, кроме 759 тысяч долларов, необходимо было 109 миллионов сомов", — сказал Алиев.

Он отметил, что из-за особенностей рельефа почвы строительство школы затрудняется.

Таинственные инвесторы с рудниковым прошлым. Кто хочет выкупить MegaCom?
"Земля, на которой сейчас находится футбольное поле, была залита водой. В июле-августе проложили дренажную систему, и воду спустили в канал на краю села. Только после этого земля высохла", — рассказывает руководитель предприятия.

Алиев сказал, что по актам выполненных работ есть расходно-хозяйственные документы, все работы проводились в рамках закона.

Резюмируя, глава компании сказал, что дополнительно было необходимо 104 миллиона сомов, но затем смета увеличилась до 109 миллионов, более 7 миллионов из которых мэрия еще не перевела. Дело же возбудили, когда израсходовали 91,5 миллиона.

Кто ответит за 1 миллион 288,6 тысячи долларов, потраченные двумя компаниями?

Редакция обратилась к члену депутатской комиссии Аиде Касымалиевой, которая попыталась ответить на вопрос, правильно ли были потрачены "Альто Групп" 1 миллион долларов и "Главстроем" 288 600.

По словам парламентария, к сожалению, кыргызская сторона не может подсчитать расходы, так как в договоре с ТВЕА указано, что китайская сторона сама выбирает компанию для строительства и контролирует средства, потраченные на оборудование. Наша сторона не может проверить расходы.

Депутат ЖК Аида Касымалиева

"Но школа в "Калыс-Ордо" построена качественно. Я думаю, что она окупает потраченные средства", — сказала Касымалиева.

Еще один член депутатской комиссии Улан Примов сказал, что хочет выразить благодарность руководству компании ТВЕА.

Депутат Улан Примов

"Мы побывали в школе и осмотрели ее. Она там была нужна. Я очень доволен. Школа построена по современным требованиям", — сказал Примов.

Он претендует на имущество НТС — что известно о Сергее Костырине
Он добавил, что в вопросе выделения дополнительных средств из бюджета будут разбираться соответствующие органы.

Напомним, что работы по модернизации ТЭЦ начались летом 2013-го и завершились через четыре года. Кыргызстанское правительство подписало договор с китайской компанией ТВЕА на 386 миллионов долларов. Недавно в Интернете распространилась информация, что для новых блоков ТЭЦ были закуплены плоскогубцы и видеокамеры намного выше рыночной стоимости. А бывший директор теплоэлектроцентрали Нурлан Омуркул уулу расказал, что, кроме плоскогубцев, многие другие предметы тоже закупили по завышенным ценам. Также он назвал имена трех человек, которые знали о коррупции на ТЭЦ.
