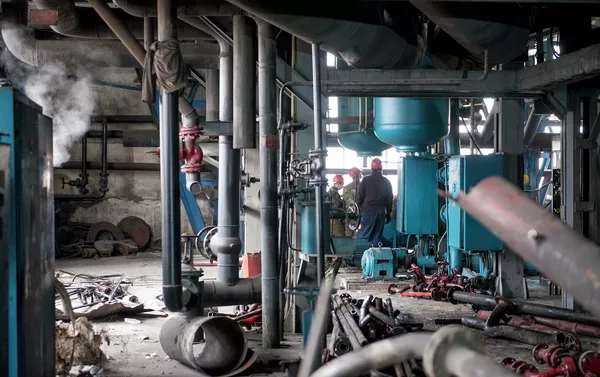

БИШКЕК, 26 фев — Sputnik. "На ТЭЦ Бишкека начался демонтаж оборудования", — рассказал Sputnik исполнительный директор группы по управлению модернизацией предприятия Темирлан Бримкулов.
По его словам, демонтаж оборудования китайской компанией TBEA начался 12 февраля 2015-го, хотя было заявлено, что он начнется в сентябре прошлого года. Причина задержки кроется в желании энергетиков спокойно пройти зимний отопительный сезон.
Проект усовершенствования столичной теплоэлектроцентрали разделен на три этапа. Первый включает в себя обеспечение надежности оборудования, второй — процесс демонтажа восьми котлов и четырех турбин. Они должны быть разобраны до 1 декабря 2015 года. А третий этап включает в себя непосредственную модернизацию ТЭЦ.
"Старое оборудование будет заменено двумя котлами мощностью 700 тонн пара в час. Сейчас каждый из восьми котлов обладает мощностью 160 тонн пара в час", — проинформировал Бримкулов.
Он подчеркнул, что модернизация продлится до конца 2017 года. Ожидается, что первый обновленный котел будет запущен 15 июня 2017-го.
"Всего на модернизацию главного энергетического предприятия севера страны выделяется 386 миллионов долларов", — сказал Бримкулов.
Специалист отметил, что над демонтажем первого котла сегодня работают 102 человека, нанятых китайским подрядчиком. Все они являются кыргызстанцами. Они не работники ТЭЦ. Люди занимаются расчисткой оборудования, демонтажем труб и других специфических агрегатов.
"Очень много вопросов связано, конечно, с тем, что мы работаем рядом с действующим оборудованием. На пустом месте было бы проще: колышек забил, и все понятно. А здесь мы начинаем демонтировать агрегаты первой и второй очереди, при этом необходимо обеспечить бесперебойную работу остального оборудования. В зоне-территории демонтируемого оборудования проходят действующие коммуникации — те же трубопроводы, газопроводы. Здесь необходимо выполнить перетрассировку, чтобы оставшаяся часть оборудования работала нормально", — добавил Бримкулов.
В рамках модернизации из 11 турбогенераторов, имеющихся на ТЭЦ, планируется полностью демонтировать четыре старых, а вместо них установить два новых. Еще будет проведен ремонт оставшихся семи турбогенераторов. Таким образом, у ТЭЦ Бишкека появится возможность вырабатывать вдвое больше электроэнергии.
